Подготовка: документы и программа
1–3 дняИзучаем проект и исполнительную документацию, если они сохранились, технический паспорт БТИ, результаты прошлых обследований. Согласовываем с заказчиком доступ во все помещения и места вскрытий.

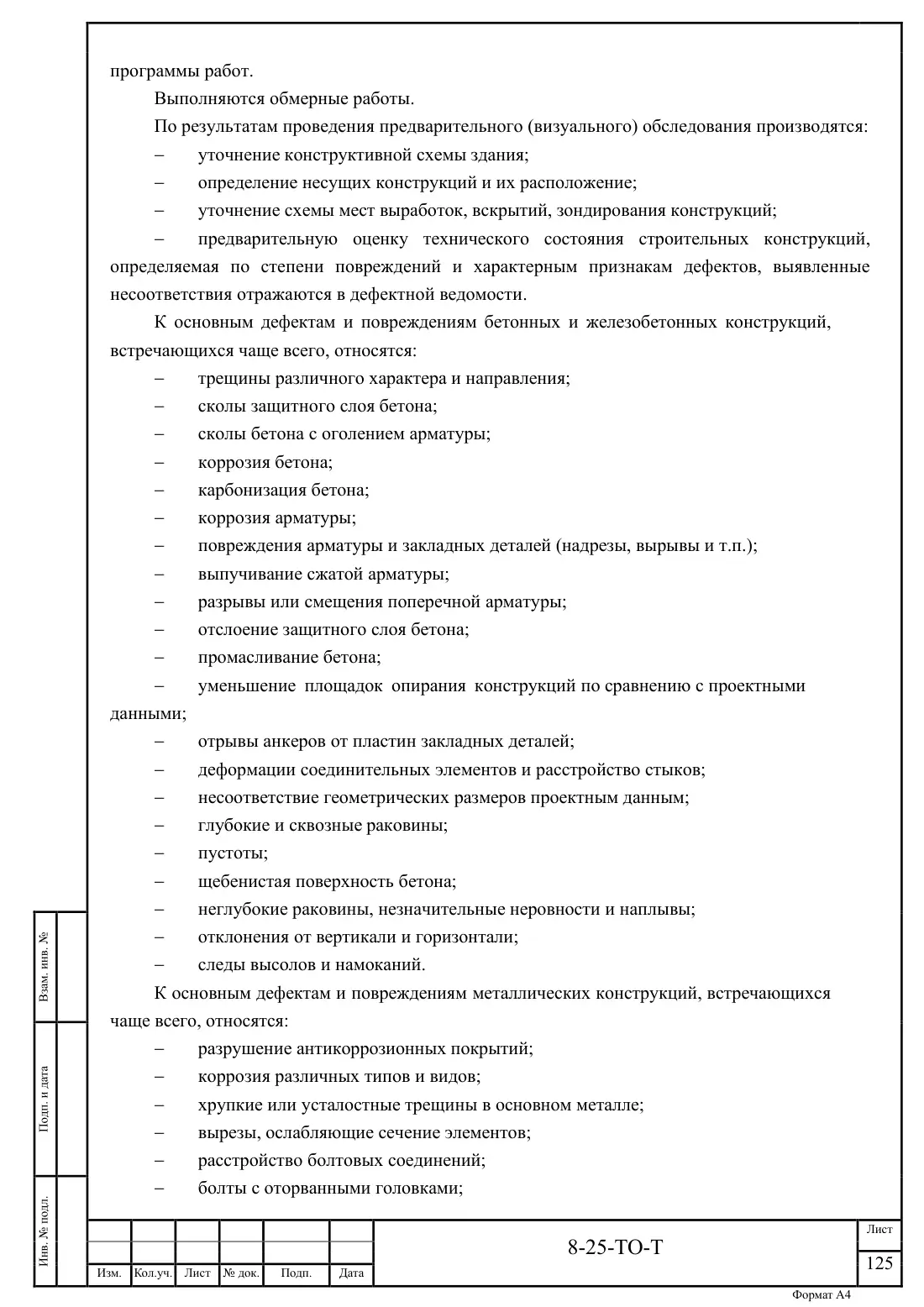

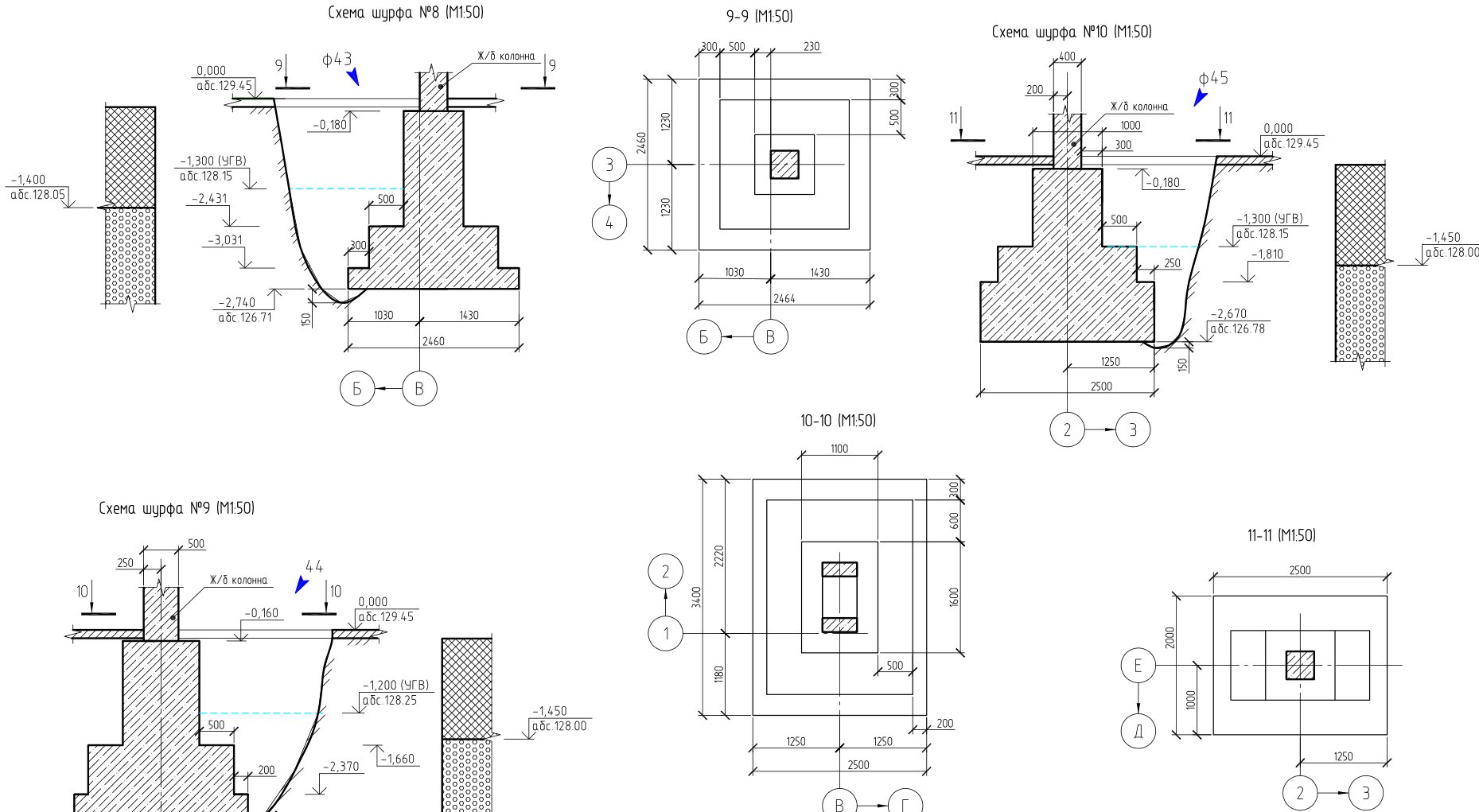

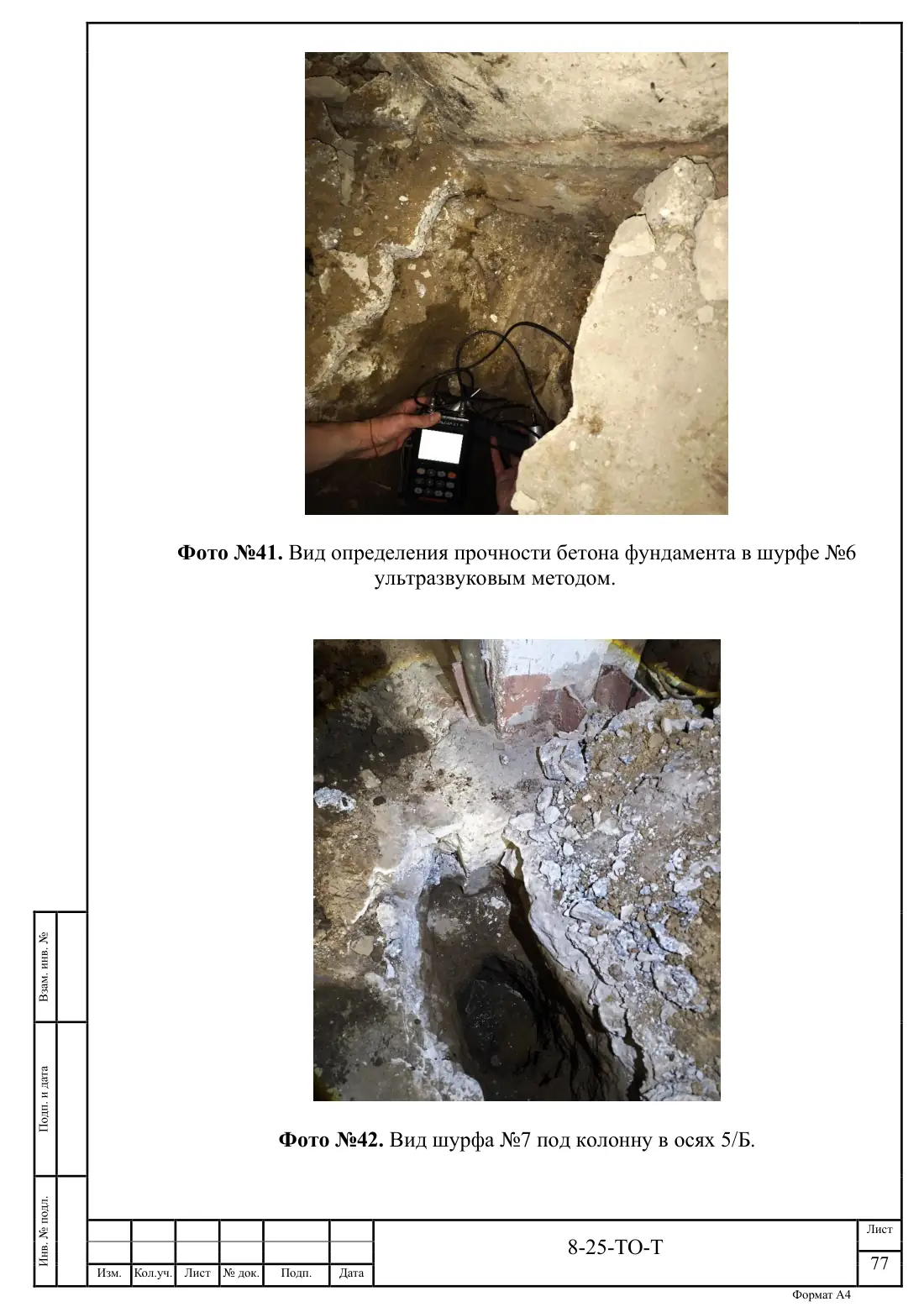

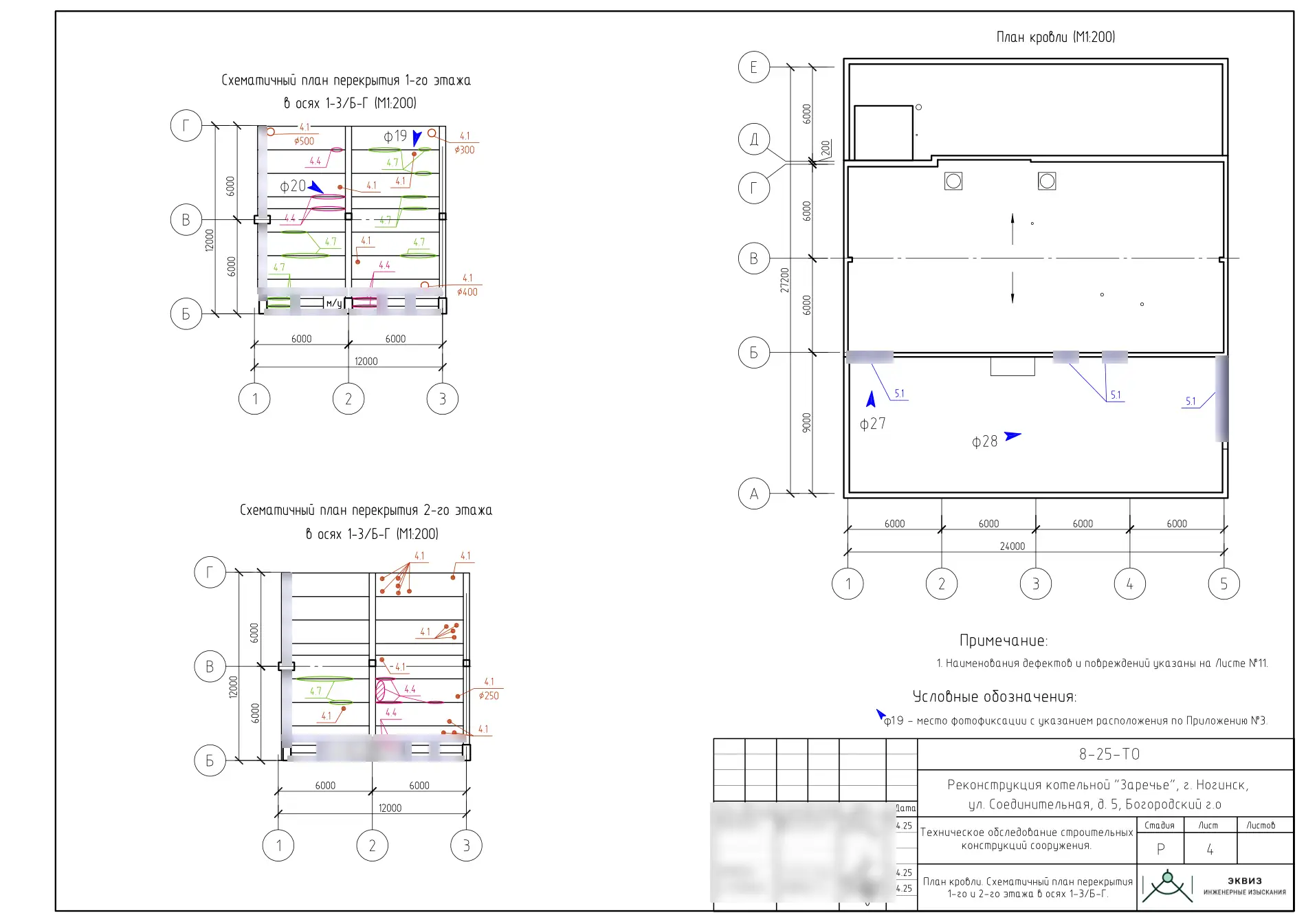

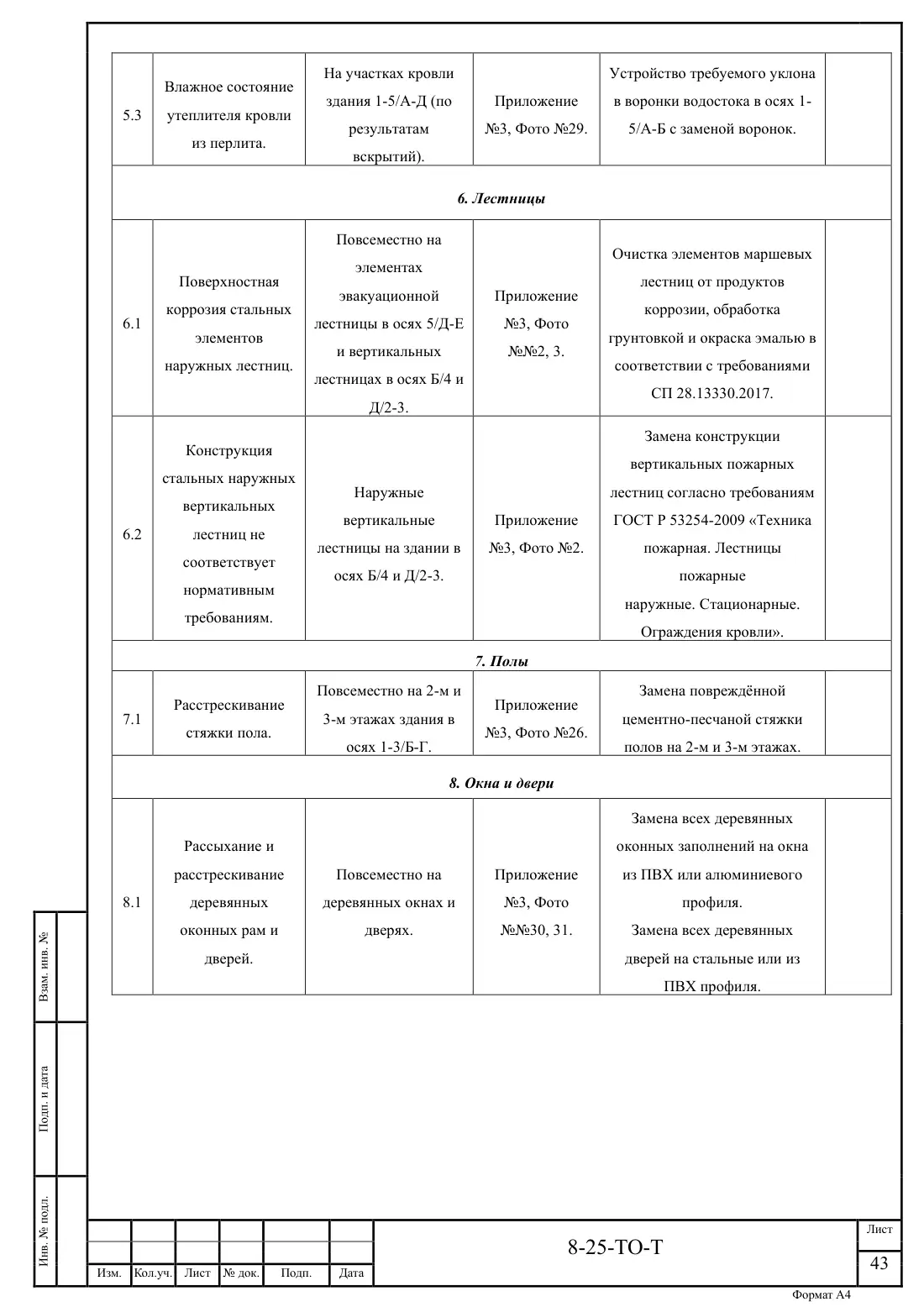

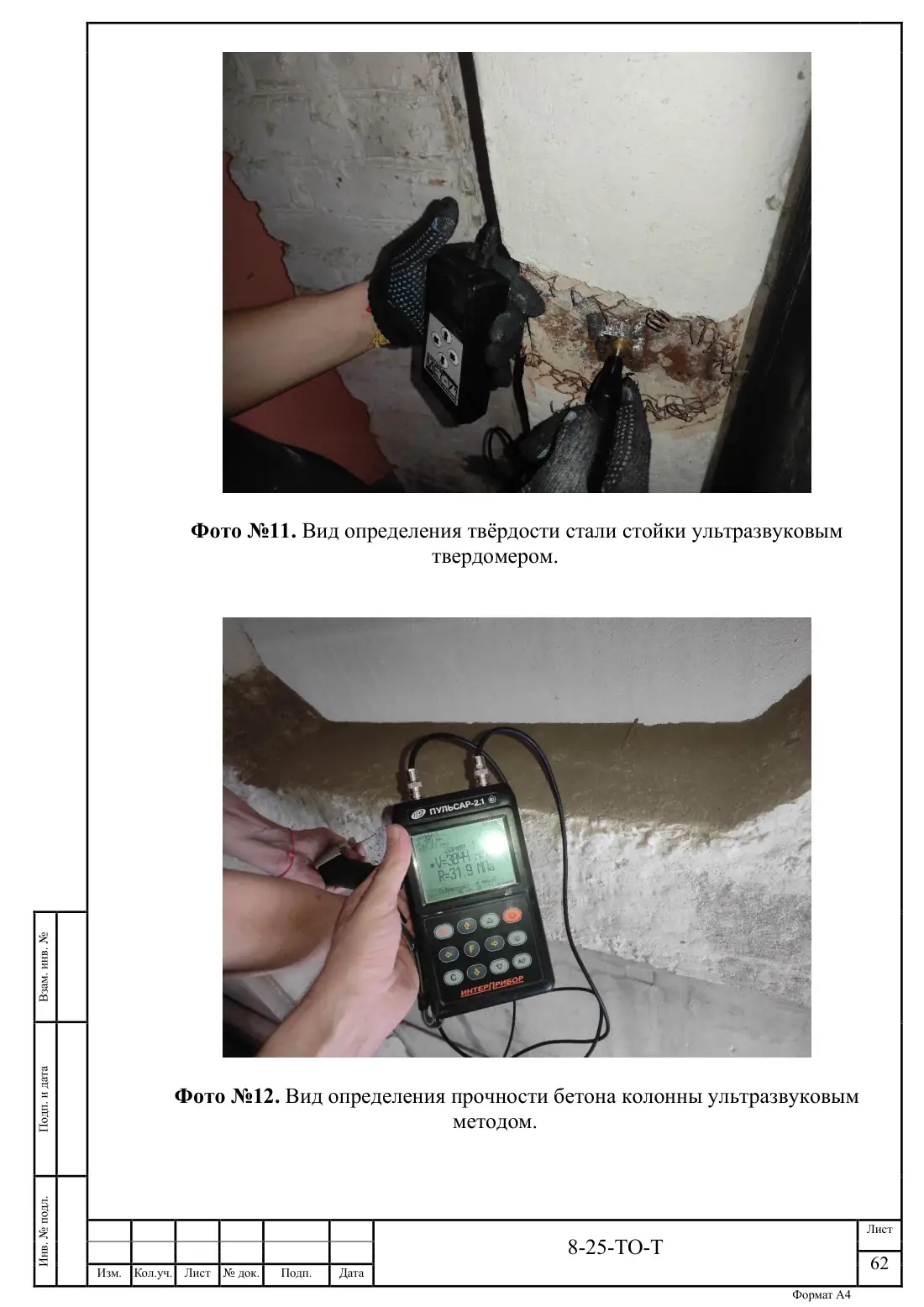

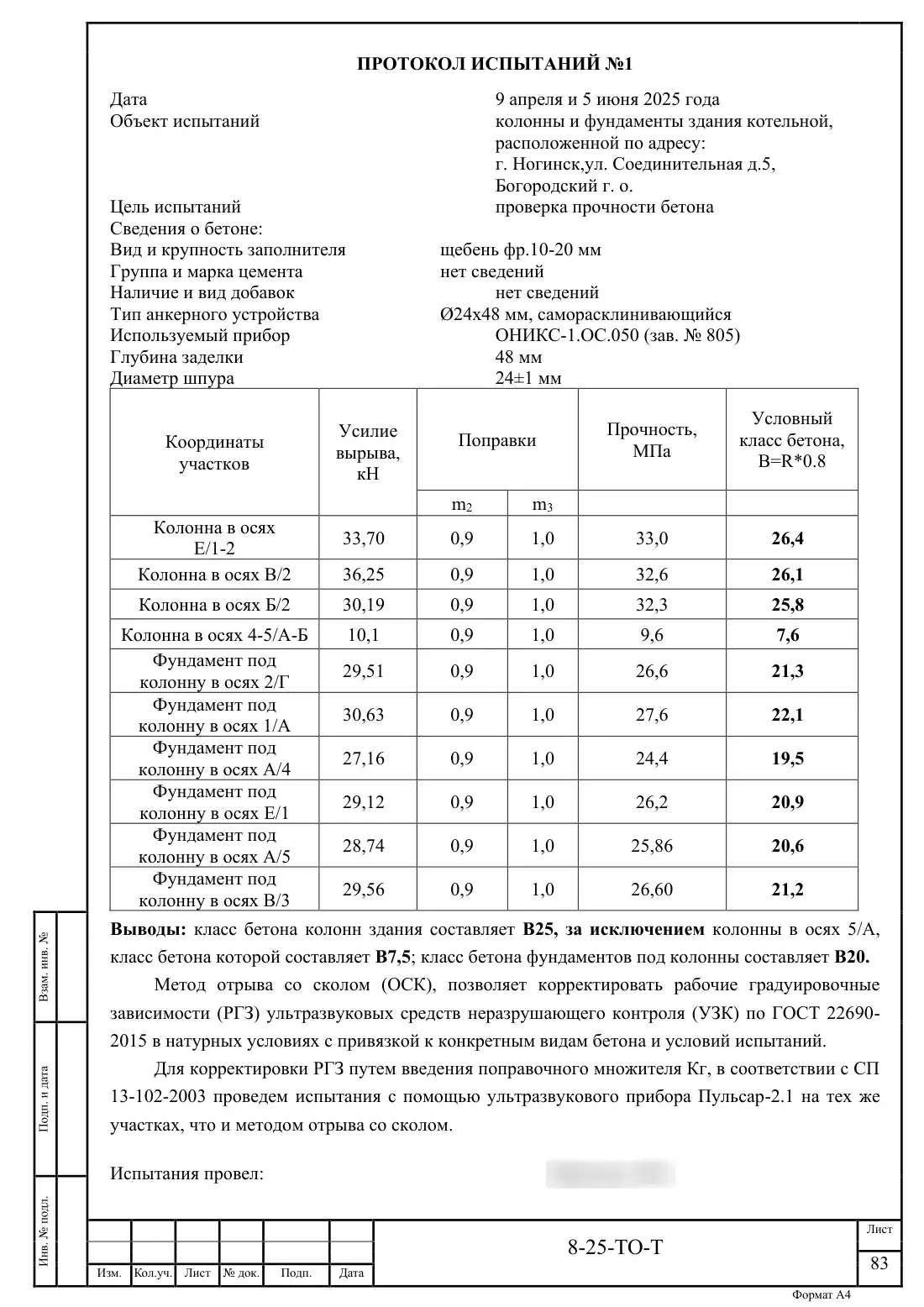

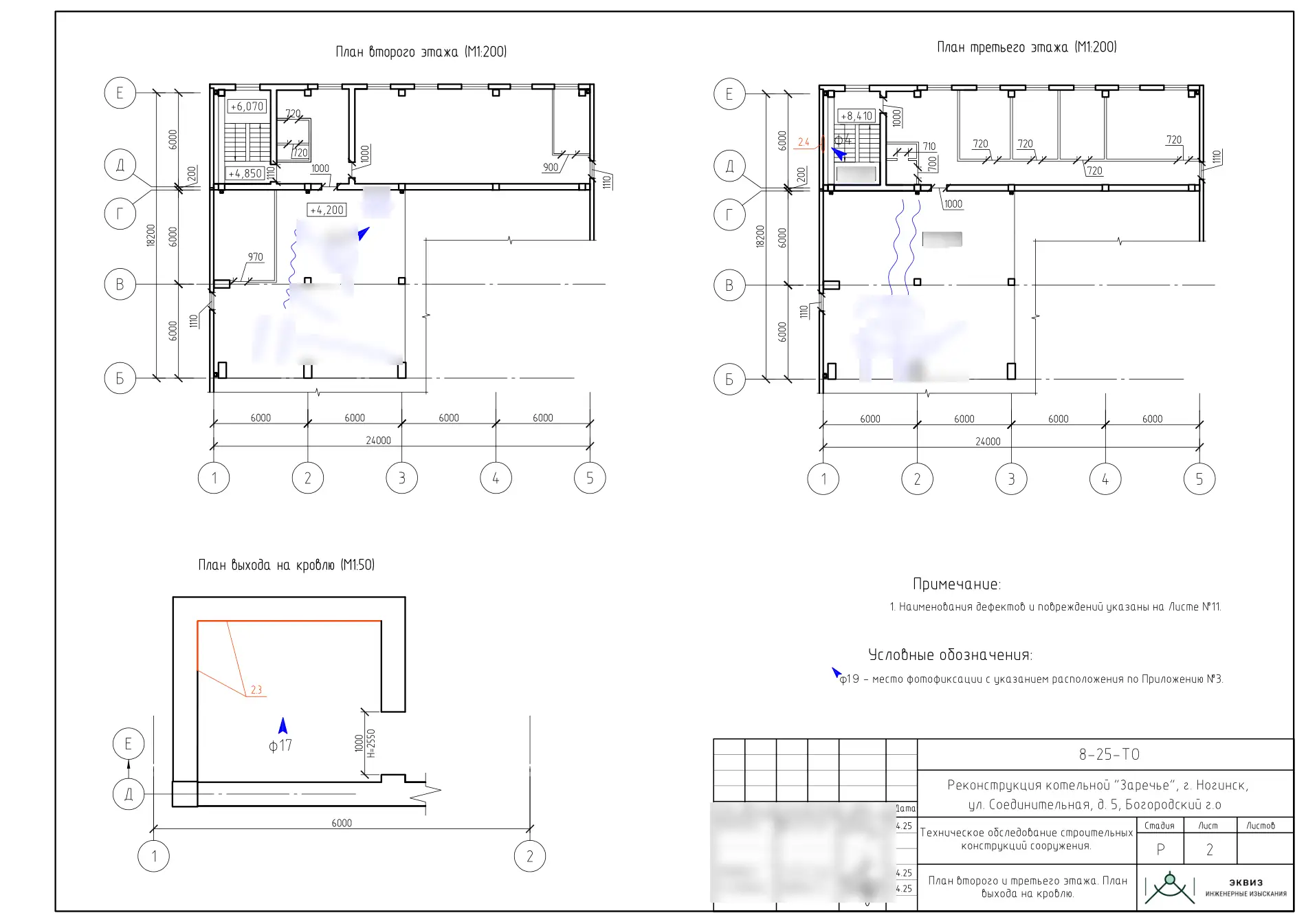

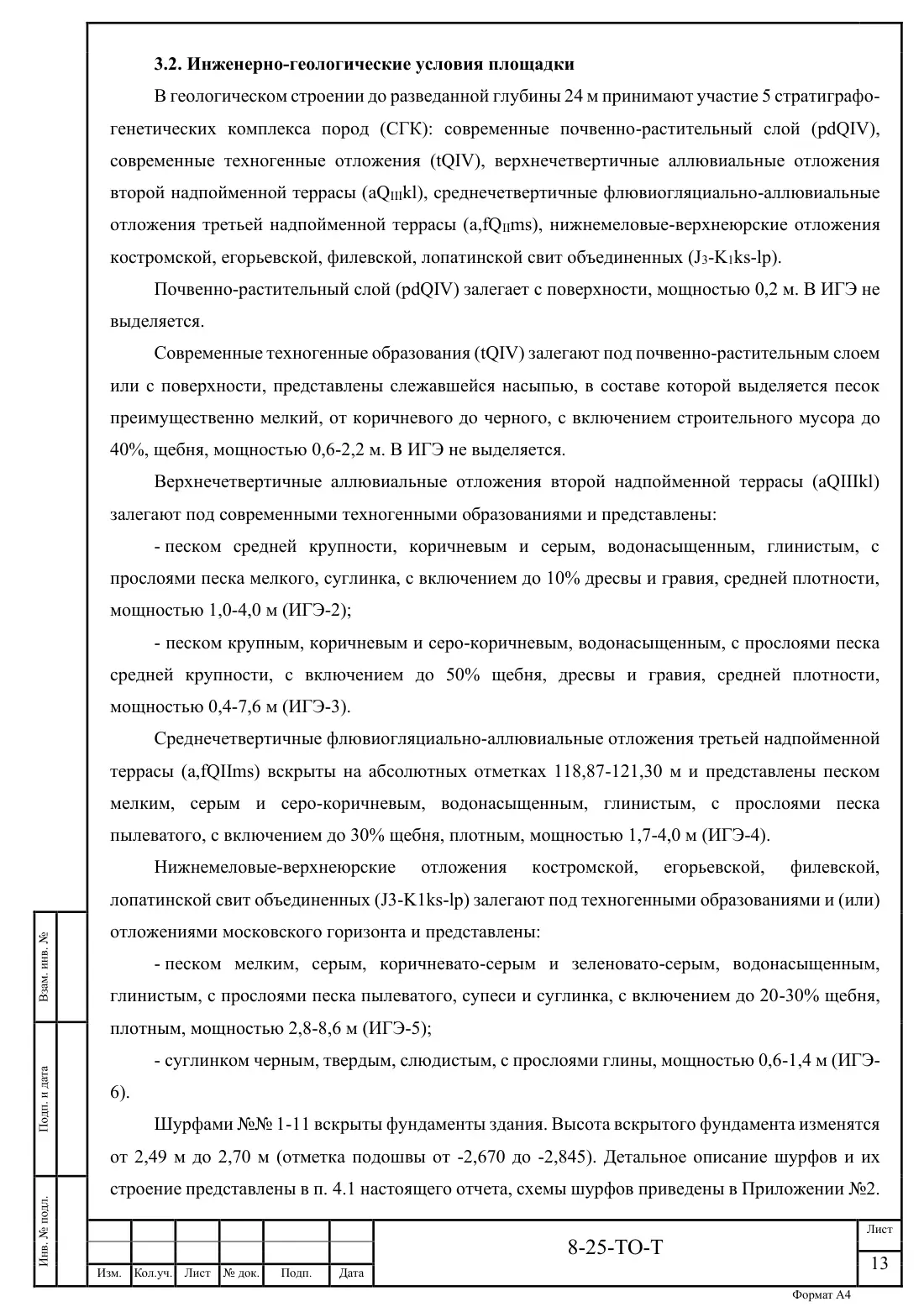

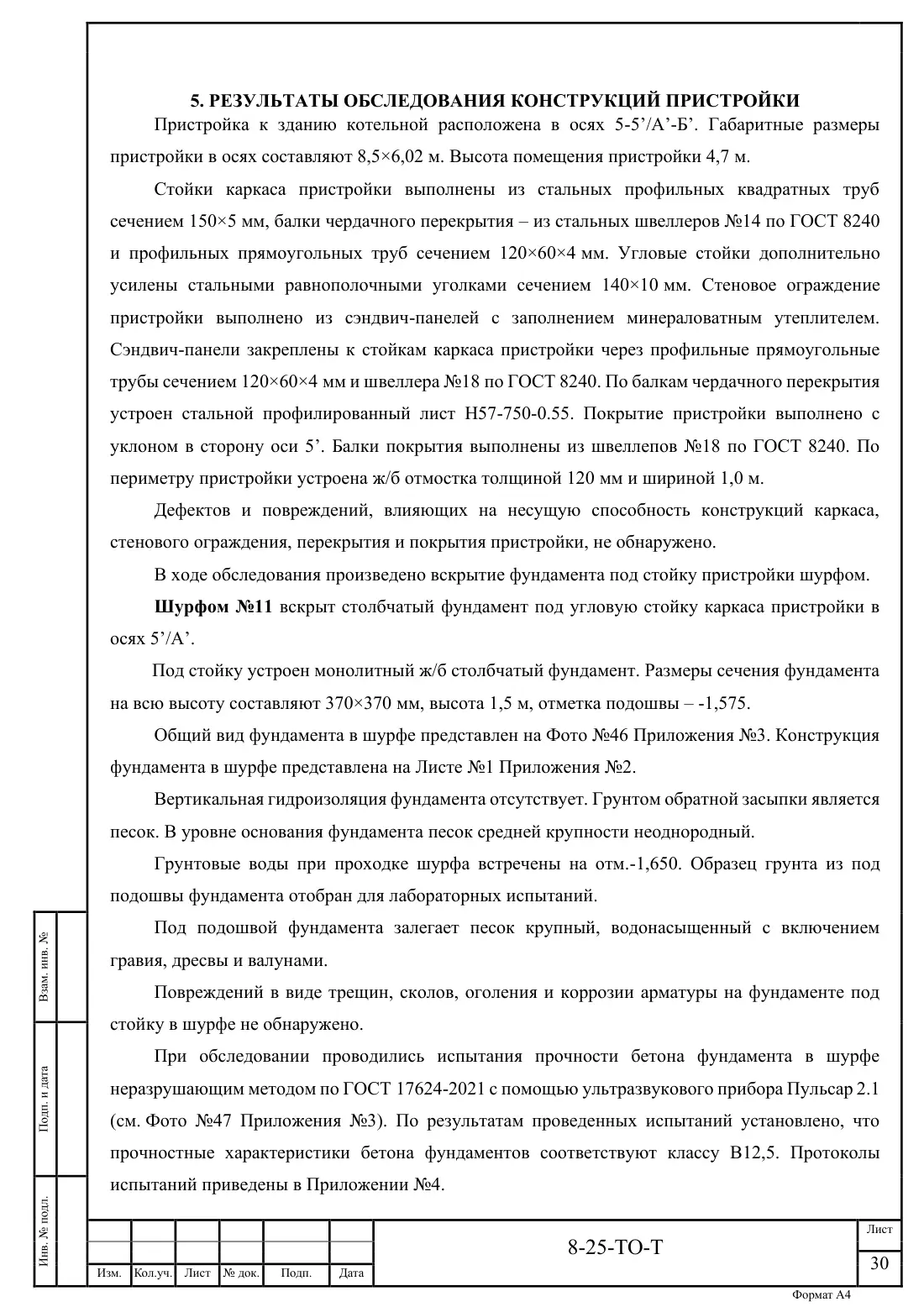

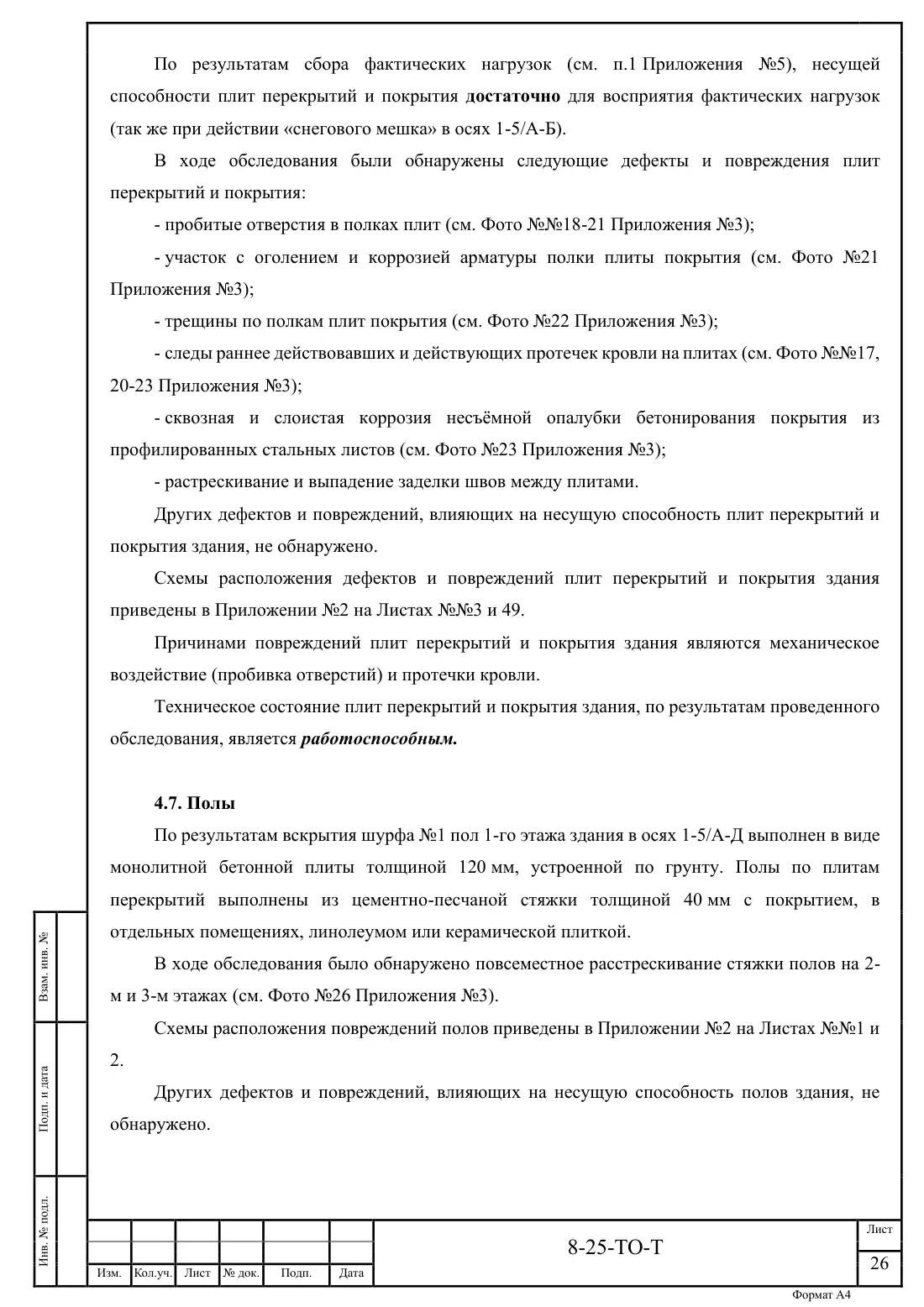

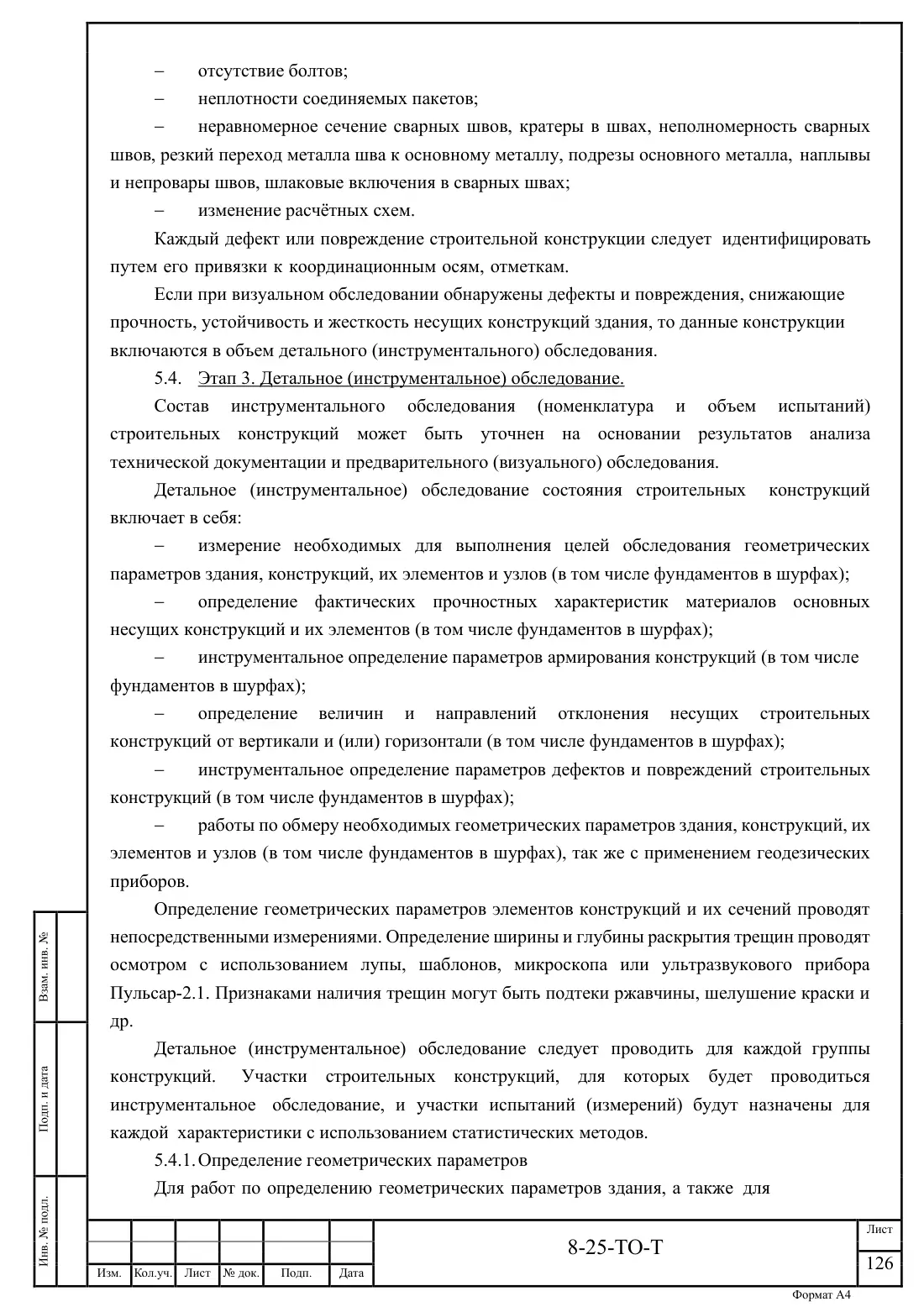

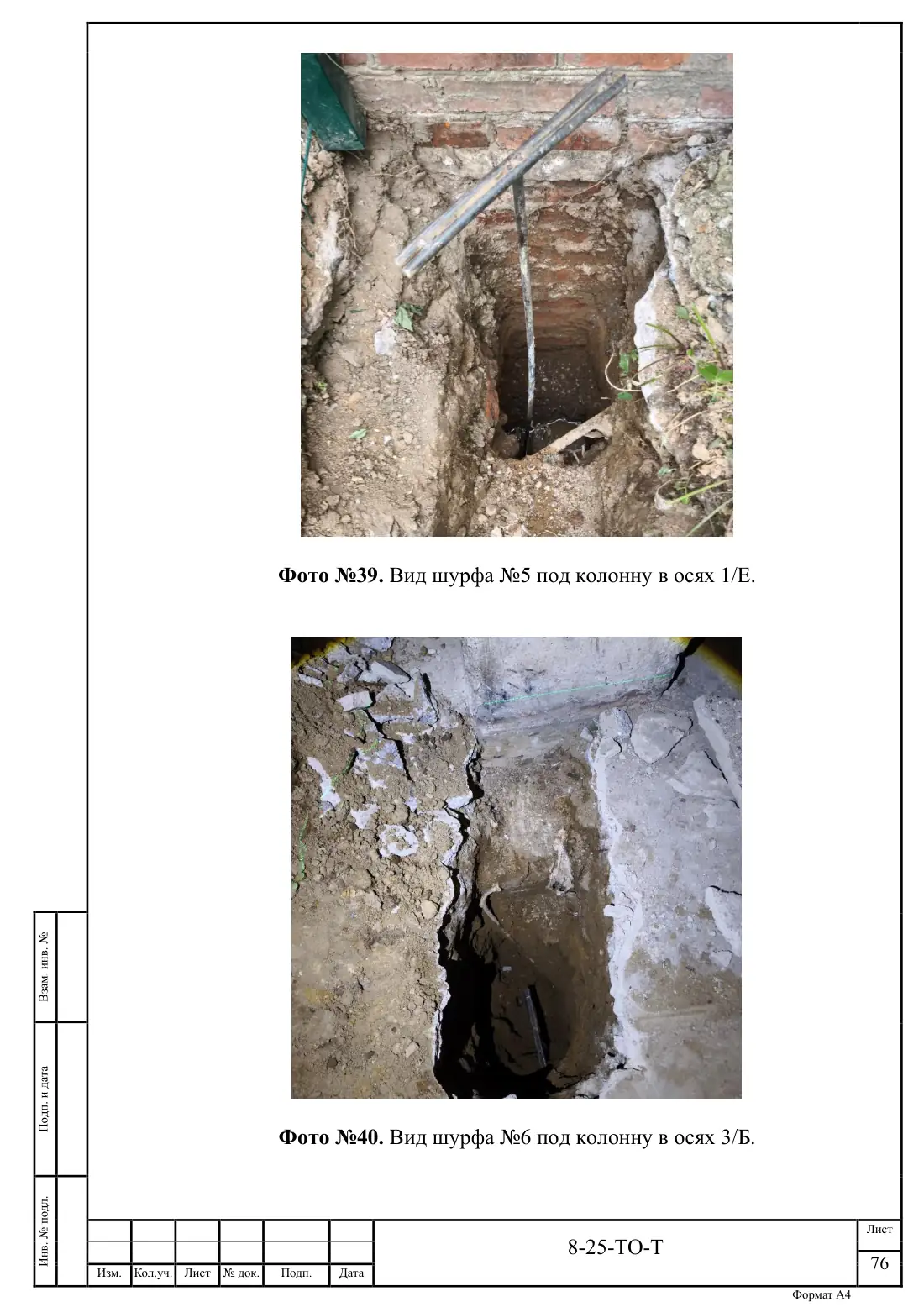

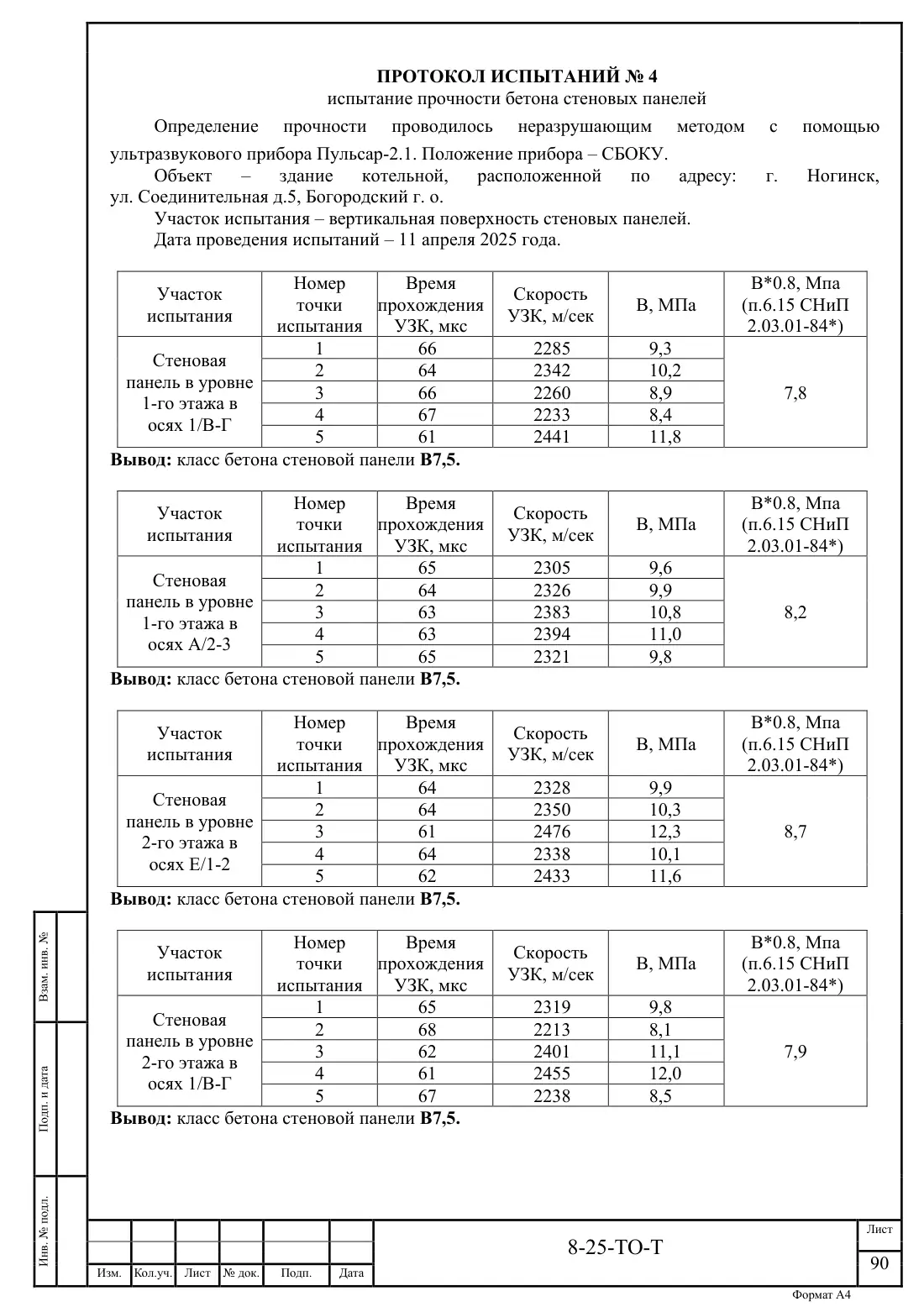

Составляем программу работ по ГОСТ 31937-2024: какие конструкции, сколько шурфов и точек контроля, какие расчёты.
Результат этапа: понятный объём работ и план доступа к конструкциям.
для подготовки обследования
- Проект или технический паспорт здания, если есть
- Задание: цель обследования и планы реконструкции
- Доступ во все помещения, на кровлю и в подвал

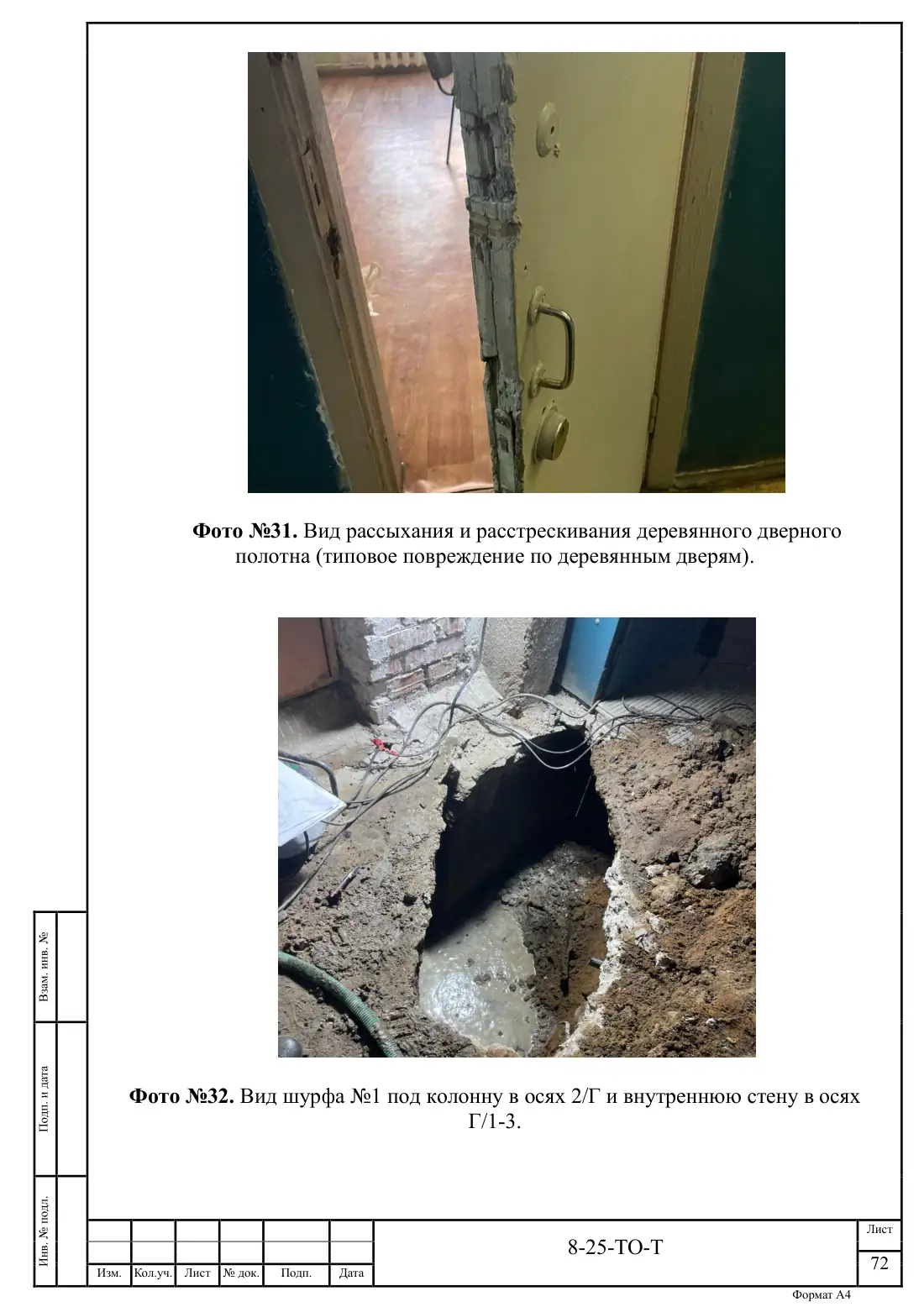

- Места, где можно копать шурфы и вскрывать отделку
- Контакт ответственного на объекте
